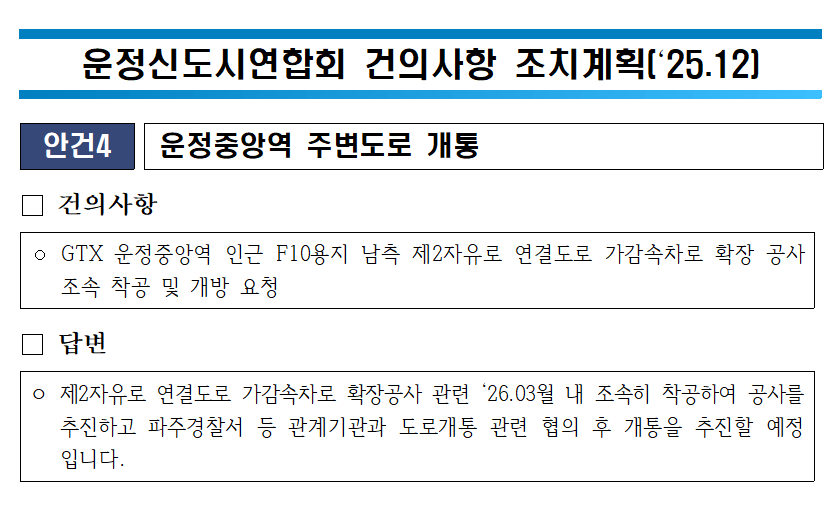

4번 GTX 운정중앙역 인근 F10용지 남측 제2자유로 연결도로 가감속차로 확장 공사 조속 착공 및
개방 요청 LH답변자료 및 관련내용

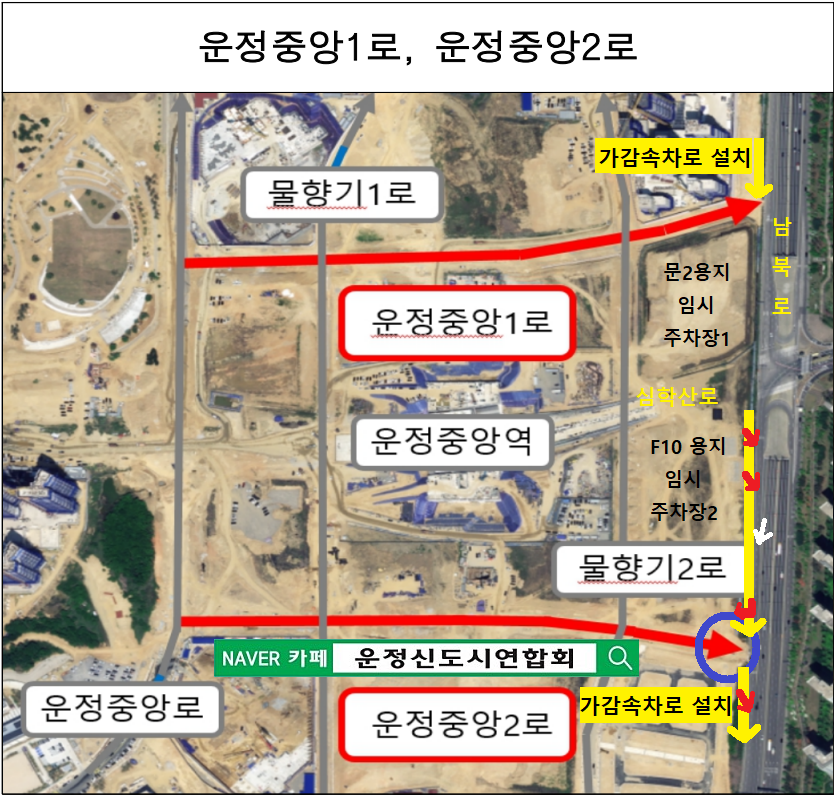

1. 현재 임시 공영주차장으로 사용중인 F10용지 및 C4BL 사이 물향기2로에서 제2자유로 남북로 진출입 접속구간 도로는 현재 가감속차로가 없어 진출입 안전상의 가감속차로 도로 확장공사가 필요하여 지난 2025년 하반기 LH에서 가감속차로 확장공사 구간 설계를 완료한 상황입니다.
2. F10용지 및 C4BL 사이 제2자유로 진출입 구간 양쪽 가감속차로 확장공사는 F10 용지부터 C4BL 구간 일부 녹지를 줄여 가감속차로를 확장하는 도시관리계획이 변경 고시된 상황으로 LH에서 올초 시공사 준비과정을 거쳐 날씨가 풀리는 3월중 착공하여 7~8월 준공 및 관계기관 협의후 개방 예정입니다.
4번 GTX 운정중앙역 인근 F10용지 남측 제2자유로 연결도로 가감속차로 확장 공사 조속 착공 및
개방 요청 LH답변자료 및 관련내용
1. 현재 임시 공영주차장으로 사용중인 F10용지 및 C4BL 사이 물향기2로에서 제2자유로 남북로 진출입 접속구간 도로는 현재 가감속차로가 없어 진출입 안전상의 가감속차로 도로 확장공사가 필요하여 지난 2025년 하반기 LH에서 가감속차로 확장공사 구간 설계를 완료한 상황입니다.
2. F10용지 및 C4BL 사이 제2자유로 진출입 구간 양쪽 가감속차로 확장공사는 F10 용지부터 C4BL 구간 일부 녹지를 줄여 가감속차로를 확장하는 도시관리계획이 변경 고시된 상황으로 LH에서 올초 시공사 준비과정을 거쳐 날씨가 풀리는 3월중 착공하여 7~8월 준공 및 관계기관 협의후 개방 예정입니다.
