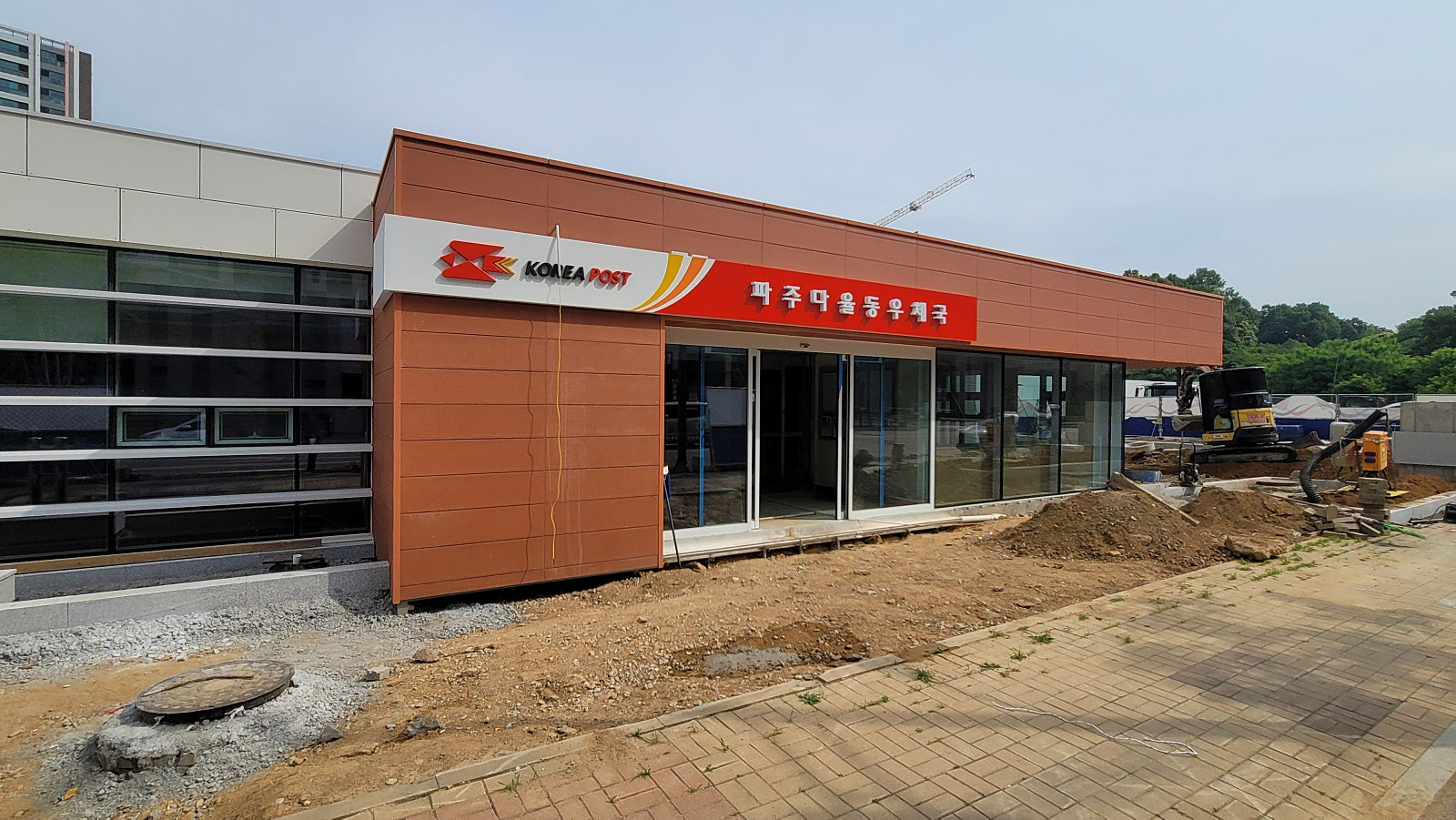

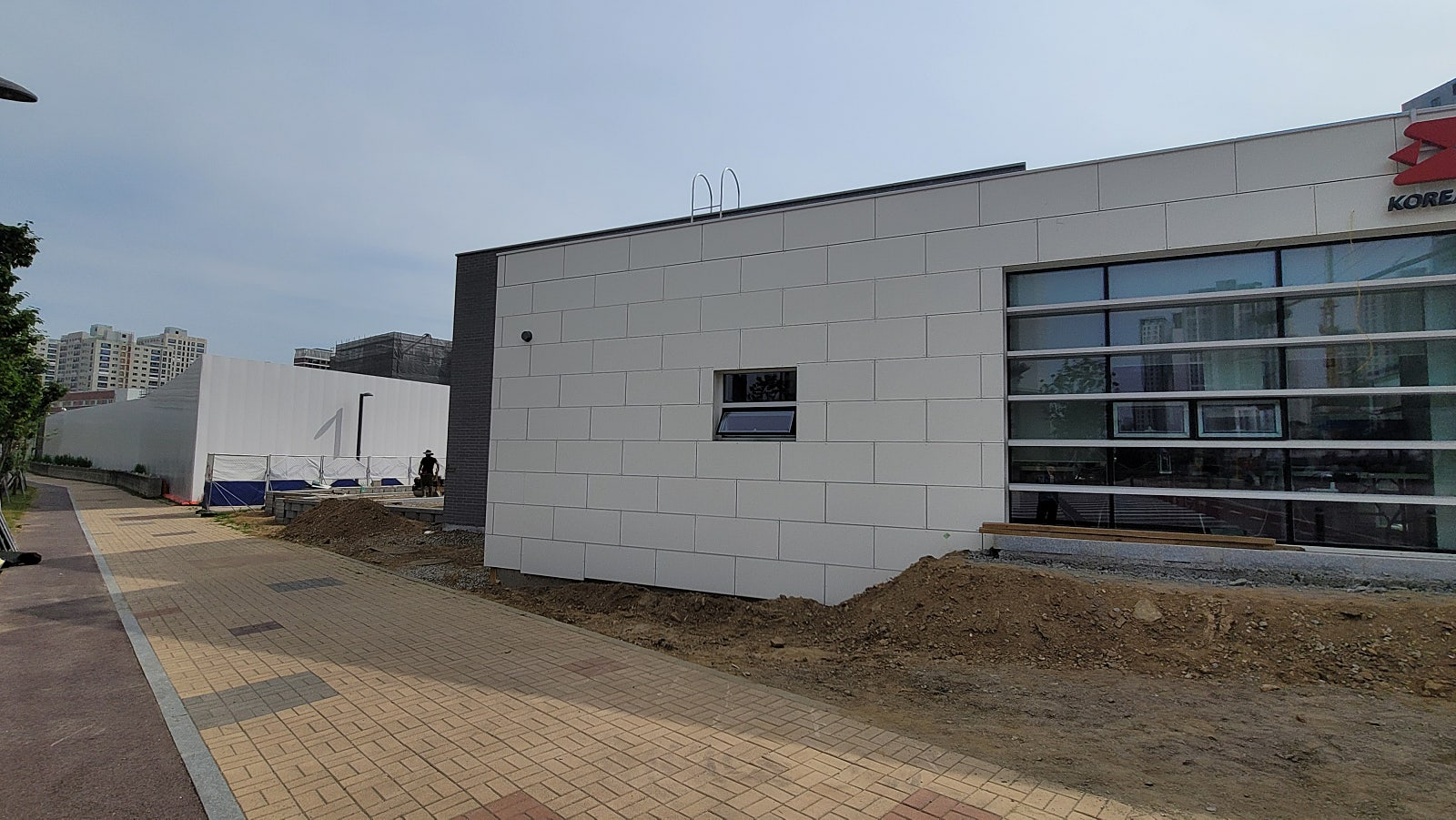

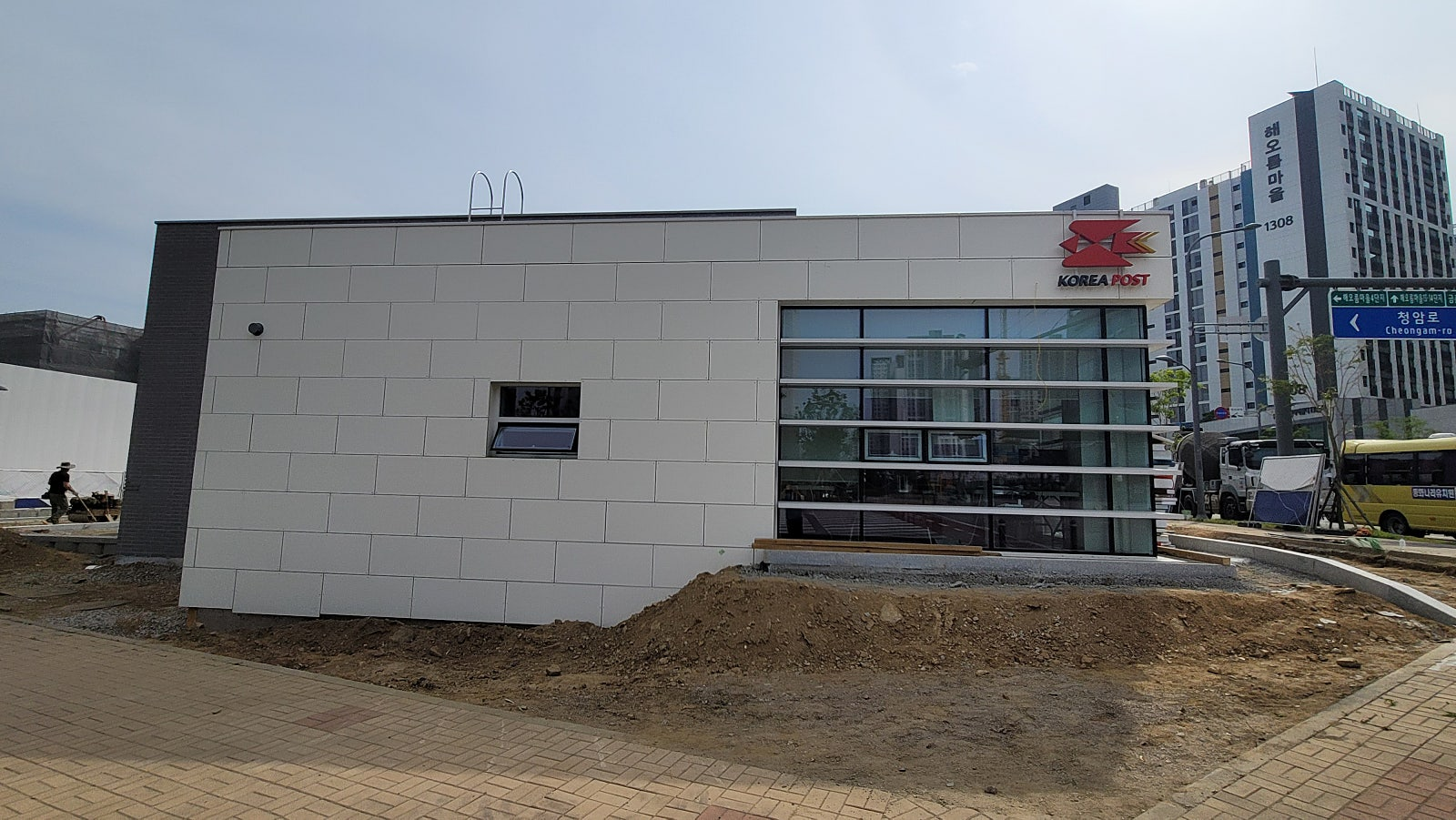

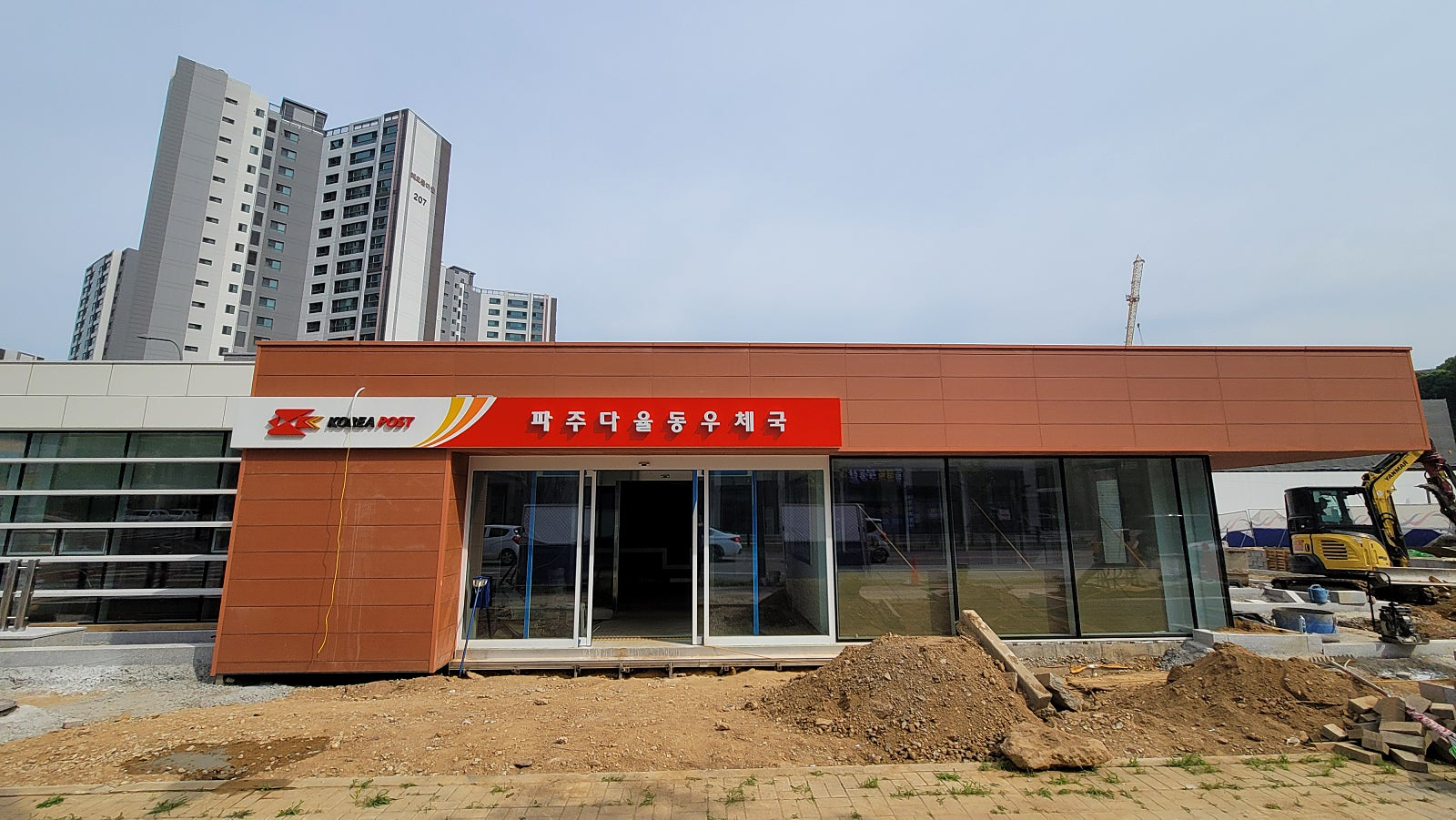

공공시설[25.06.14] 7월 준공 및 8월 개국 예정 운정신도시 3지구 "파주다율동우체국" 펜스 철거, 미술조각상 설치, 주차장 조성등 공사현장 사진

조회수 1401

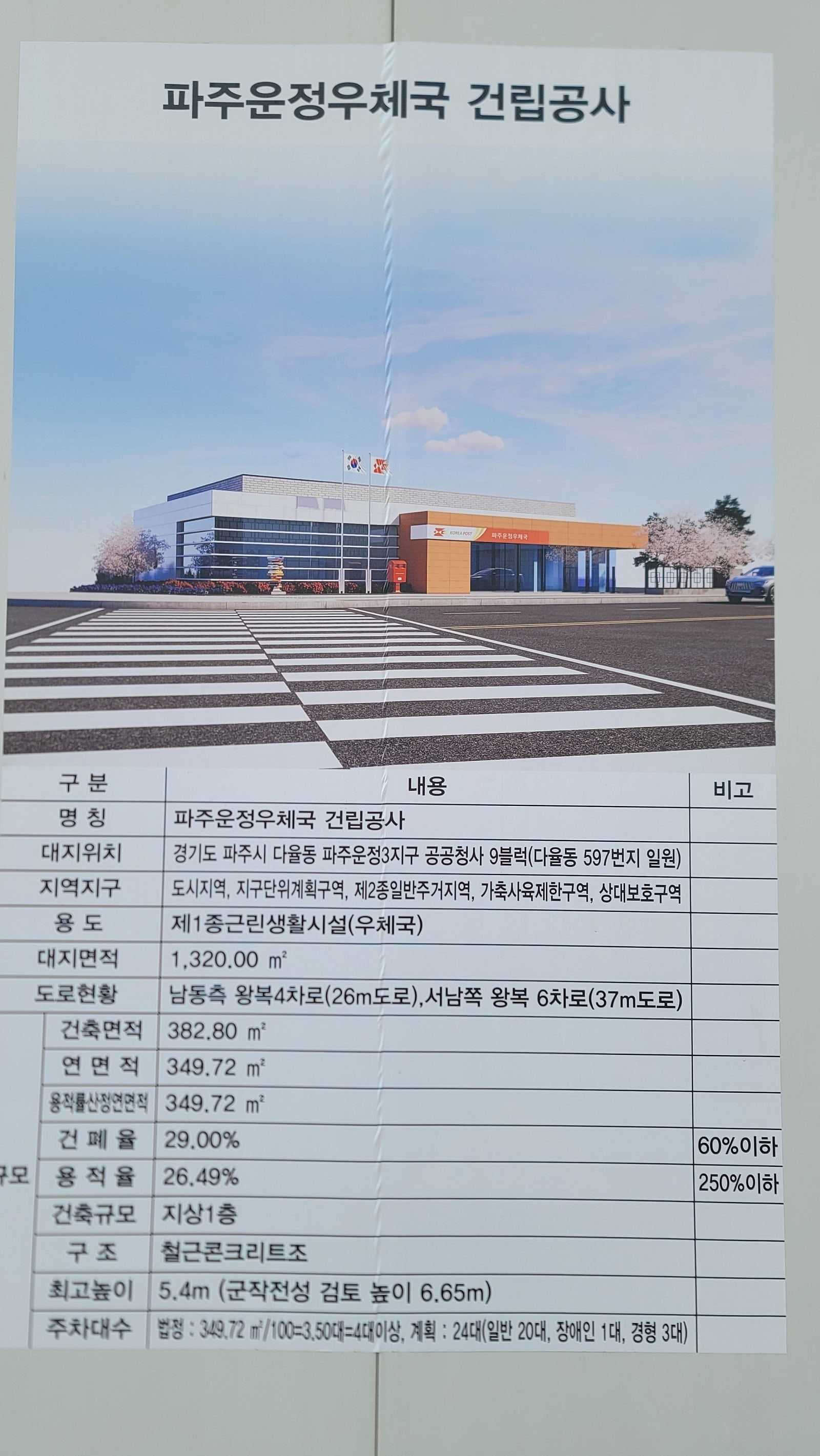

운정신도시 3지구 공청9용지 우체국 신설 건립 추진일정


2023년 12월 : 운정신도시 3지구 공청9 용지 우체국 신설 부지매입 계약체결

2024년 상중반기 : 설계 착수 및 완료

2024년 10월 : 시공사 선정완료

2024년 11월 : 우체국 착공

2025년 7~8월 : 우체국 준공 및 개국


우체국 주차면수는 총 24면(일반 20면+경형 3면+장애인 1면)으로 계획됨
