운정와이즈병원측의 가칭 운정종합병원 건립계획
1. 대지개요
1) 대지위치 : 파주시 동패동 1802(종합의료시설용지)
2) 대지면적 : 15,814m2(약 4,784평)
2. 건축개요(사업추진 과정에 일부 변경될 여지는 있음)
1) 건축면적 : 9,255.98m2(약 2,800평)
2) 연면적 : 62,962m2(약 19,046평)
3) 지상면적 : 51,137.35m2(15,469평)
4) 지하면적 : 11,426.38m2(약 3,456평)
5) 병원동 규모 : 지하 1층~지상 11층 총 617병상(일반병상 557병상, 중환자실 60병상)
6) 주차동 규모 : 지상 6층 7면(주차 약 740대로 병원동과 주차동 사이 연결통로 설치 예정)
7) 건립비 : 약 2,500억원(자본금 50%)
3. 개설 진료과 및 진료시설
1) 중점 6개 센터 : 24시간 응급의료센터, 심혈관센터, 뇌혈관센터, 척추관절센터, 소화기간담도센터, 암센터
2) 26개 진료과 : 정형외과, 신경외과, 재활의학과, 통증의학과, 심장내과, 신경과, 뇌신경외과, 정신과, 진단검사의학과, 내분비내과, 신장내과, 비뇨기과, 호흡기내과, 가정의학과, 유방외과, 소화기내과, 간담도체외과, 산부인과, 소아과, 병리과, 마취통증의학과, 치과, 피부과, 안과, 성형외과, 이비인후과
3) 진료시설 : 외래부, 병동부, 중환자실, 음압격리실, 응급실, 수술부, 분만실, 신생아실, 인공심장실, 검사실, 건강검진센터
4) 부대시설 : 편의시설, 장례식장, 주차장

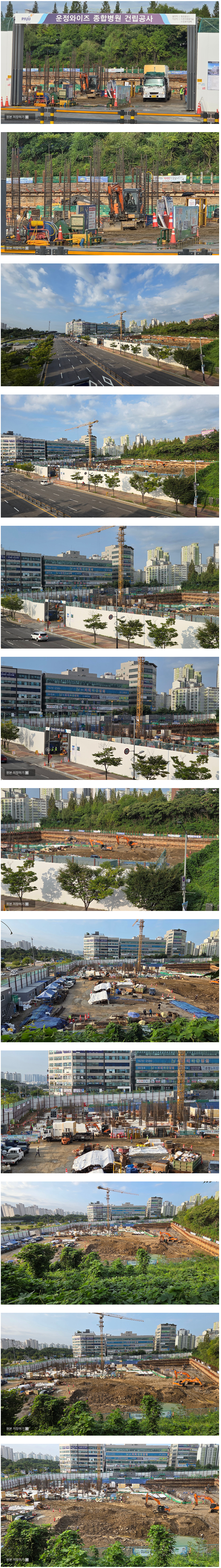

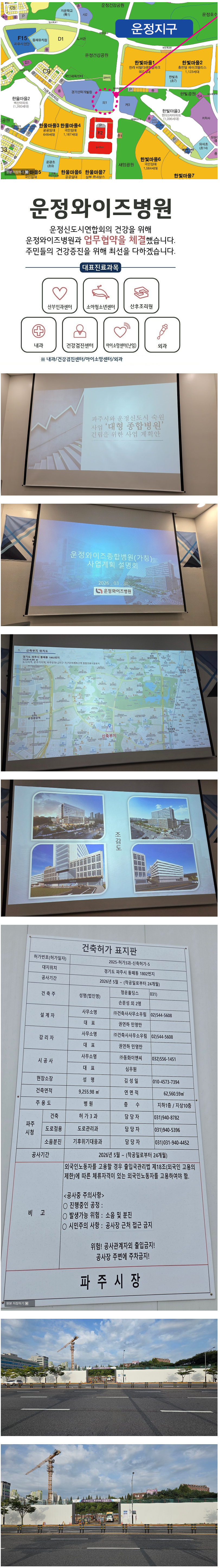

4. 추진현황 및 향후계획(사업추진 과정에 일부 변경될 여지는 있음)
1) 2021년 3월 운정종합병원 건립을 위한 TF팀 결성
2) 2023년 6월 동패동 종합의료용지(의1) LH와 부지매입 계약체결(중도금 및 잔금 선납완료)
3) 2023년 7월 동패동 종합의료용지 소유권 이전 완료
4) 2023년 9월 건축설계 착수
5) 2024년 1월 진출입로 확보를 위한 파주시 협의
6) 2024년 하반기 건축설계 완료
7) 2025년 1월 건축허가 완료(한국종합기술, 청운홀딩스 컨소시엄)
8) 2026년 2월 금융권 대출 실행 승인완료
9) 2026년 3월 착공계 제출
10) 2026년 3월 30일 운정와이즈병원, 한국종합기술, 동화이앤씨 운정종합병원 건립공사 계약 체결식
11) 2026년 5월 운정와이즈종합병원 착공
12) 2028년 4월 운정와이즈종합병원 준공
13) 2028년 6월 운정신도시 최초 600병상 이상 대형종합병원 개원(종합병원명 현재 미정으로 재검토 예정)




운정와이즈병원측의 가칭 운정종합병원 건립계획
1. 대지개요
1) 대지위치 : 파주시 동패동 1802(종합의료시설용지)
2) 대지면적 : 15,814m2(약 4,784평)
2. 건축개요(사업추진 과정에 일부 변경될 여지는 있음)
1) 건축면적 : 9,255.98m2(약 2,800평)
2) 연면적 : 62,962m2(약 19,046평)
3) 지상면적 : 51,137.35m2(15,469평)
4) 지하면적 : 11,426.38m2(약 3,456평)
5) 병원동 규모 : 지하 1층~지상 11층 총 617병상(일반병상 557병상, 중환자실 60병상)
6) 주차동 규모 : 지상 6층 7면(주차 약 740대로 병원동과 주차동 사이 연결통로 설치 예정)
7) 건립비 : 약 2,500억원(자본금 50%)
3. 개설 진료과 및 진료시설
1) 중점 6개 센터 : 24시간 응급의료센터, 심혈관센터, 뇌혈관센터, 척추관절센터, 소화기간담도센터, 암센터
2) 26개 진료과 : 정형외과, 신경외과, 재활의학과, 통증의학과, 심장내과, 신경과, 뇌신경외과, 정신과, 진단검사의학과, 내분비내과, 신장내과, 비뇨기과, 호흡기내과, 가정의학과, 유방외과, 소화기내과, 간담도체외과, 산부인과, 소아과, 병리과, 마취통증의학과, 치과, 피부과, 안과, 성형외과, 이비인후과
3) 진료시설 : 외래부, 병동부, 중환자실, 음압격리실, 응급실, 수술부, 분만실, 신생아실, 인공심장실, 검사실, 건강검진센터
4) 부대시설 : 편의시설, 장례식장, 주차장
4. 추진현황 및 향후계획(사업추진 과정에 일부 변경될 여지는 있음)
1) 2021년 3월 운정종합병원 건립을 위한 TF팀 결성
2) 2023년 6월 동패동 종합의료용지(의1) LH와 부지매입 계약체결(중도금 및 잔금 선납완료)
3) 2023년 7월 동패동 종합의료용지 소유권 이전 완료
4) 2023년 9월 건축설계 착수
5) 2024년 1월 진출입로 확보를 위한 파주시 협의
6) 2024년 하반기 건축설계 완료
7) 2025년 1월 건축허가 완료(한국종합기술, 청운홀딩스 컨소시엄)
8) 2026년 2월 금융권 대출 실행 승인완료
9) 2026년 3월 착공계 제출
10) 2026년 3월 30일 운정와이즈병원, 한국종합기술, 동화이앤씨 운정종합병원 건립공사 계약 체결식
11) 2026년 5월 운정와이즈종합병원 착공
12) 2028년 4월 운정와이즈종합병원 준공
13) 2028년 6월 운정신도시 최초 600병상 이상 대형종합병원 개원(종합병원명 현재 미정으로 재검토 예정)
